贵州佳兆业樾伴山一期和二期最新工程进度播报
发布时间: 2023-06-27
来源: 城楼网
分类: 贵阳楼讯

近日,贵州佳兆业樾伴山官微对外发布6月最新工程进度播报。从其最新工程进度来看,一期和二期正有序施工中。

一期工程进度

1号楼主体已封顶,砌体已完成。内墙抹灰已完成,外墙抹灰已完成,门窗框安装已完成,铝合金层窗玻璃安装完成100%,防火玻璃打胶及安装100%,室内地坪已完成,外架拆除已完成,栏杆破璃已完成,屋面已完成,公区吊顶层已完成。27-1层天棚腻子已完成。卫生间、排水管已安装完成,塔吊拆除已完成,施工电梯拆除完成,外墙漆已完成。S1商业外墙漆已完成,1-27层公区防火门框安装完成,-1-27层防火门安装完成,-1-27层墙地砖贴已完成,大堂吊顶已完成,弱电穿线完成,门头施工完成,27-1层固玻已安装完成,三网穿线已完成,燃气管安装完成,入户门安装完成,保洁开荒完成。

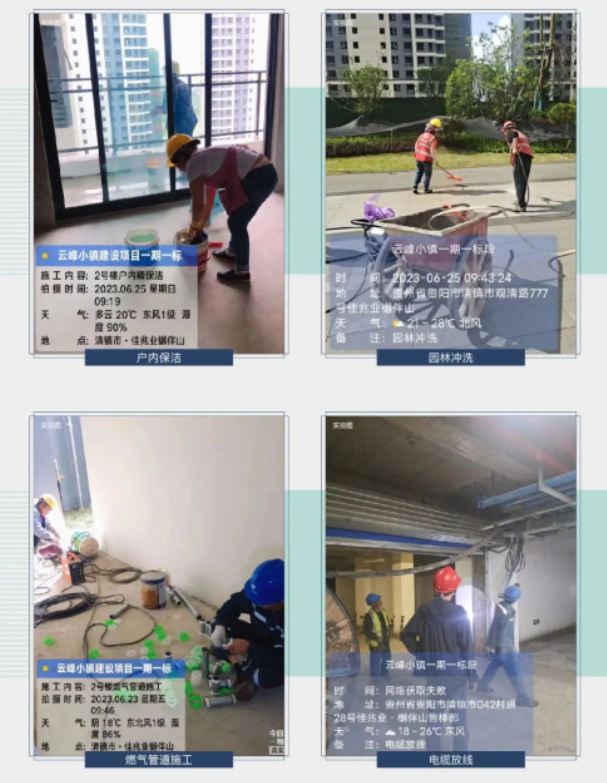

(1号楼实拍图)

2号楼主体已封顶,砌体已完咸,内墙抹灰已完成,外墙抹灰已完成。栏杆,门窗框已完成,推拉门及玻璃安装已完成100%,防火窗玻璃安装及打胶完成100%,27-1层地坪已完成。外架拆除已完成,栏杆玻璃已完成,屋面施工完成,27-2层天棚腻子已完成。卫生间、排水管已安装完成。外墙面漆已完成,27-2层地砖铺贴已完成,吊顶已完成,墙砖已完成,弱电穿线完成,三网穿线已完成,防火门安装完成100%,燃气管安装完成,大堂龙骨完成100%,石材铝单板完成100%,入户门安装完成。保洁开荒完成。

3号楼主体已完工,砌体施工完成,内墙抹灰完成。保温砂浆已完成,窗框施工完成,外墙抹灰已完成。卫生间排水管已安装完成,公区龙骨已完成。一单元栏杆27-1层安装完成,二单元栏杆1-27层安装完成,一单元室内地坪已完成,二单元室内地坪已完成。室内电梯已安装完成,二单元电梯门套封堵已完成,一单元电梯门套封堵已完成27-1层,2-27层公区墙砖、地砖完成,2-27层吊顶完成。外墙二遍面漆已完成,普通窗玻璃打胶完成,玻璃安装完成,三网及智能化穿线已完成。燃气管网安装完成,2-27层封板完成,大堂龙骨完成及封板100%,一二单元栏杆玻璃安装完成100%,大堂门头完成100%,电梯面板安装完成100%,入户门安装完成100%。

(3号楼实拍图)

4号楼主体已完工,彻体已完成,内墙抹灰完成,普通窗框施工完成,防火窗框糖工完成,栏杆安装完成,保温砂浆:一单元抗裂完成,二单元抗裂完成,外墙抹灰已完成。室内电梯已安装完成。二单元电梯门套时堵已完成,一单元电样门套封堵已完成,27-1层外架拆除完成,一、二单元2-27层公区龙骨吊顶完成,一、二单元封板已完成。吊篮已安装完成,外墙腻子施工完成,底漆施工完成,面漆完成100%,商业屋面防水施工完成。二单元地坪烧筑已完成,窗玻璃完成100%。施工电梯折除完成,一单元地砖铺设27-2层已完成,二单元地砖储设27-2层,一二单元墙砖完成100%,27-2层吊顶封板已完成100%,大堂门头完成100%,入户门安装完成100%。

5号楼主体已封顶,9-16层内墙石膏抹灰完成,3-16层内墙保温抹灰完成,外墙抹灰完成95%,外墙抗裂完成60%,门窗框安装完成60%。

6号楼4-10层砌体完成,24层墙柱钢筋绑扎完成。

7号楼21层主体施工。

(8号楼实拍图)

8号楼主体封顶完成,砌体已完成,防火窗已安装完成,普通门窗安装完成,屋面机房抹灰完成,石膏抹灰完成100%,内墙水泥砂浆完成100%,外墙水泥砂装完成100%,保湿砂浆已完成100%,地坪完成。排水管安装完成100%,屋面花架抗裂完成100%,外墙抗裂完成100%,外架拆除完成。屋面发泡混凝土浇筑完成,防水施工完成100%。屋面防水及刚性层浇筑完成。吊蓝安装完成,外墙漆完成80%,室内天棚腻子完成75%,消防立管安装完成95%。施工电梯拆除完成,栏杆安装完成100%。室内电梯安装完成。

9号楼主体已封顶,砌体已完成,外窗框安装完成100%,防火窗安装完成100%,屋面机房抹灰完成。外墙抹灰完成100%,内墙水泥秒浆完成100%,内墙保湿层完成100%,石膏抹灰完成100%,内墙水泥砂浆已完成。屋面发泡混凝土浇筑完成。地坪浇筑27-2层,屋面防水及刚性层浇筑完成。吊蓝安装已完成,室内天棚腻子完成75%,外墙漆完成85%,塔吊拆除完成100%,施工电梯拆除完成。栏杆安装完成100%。室内电梯安装完成。

10号楼主体已封顶,彻体已完成,防火窗已安装完成100%,屋面机房抹灰已完成,外窗框安装完成100%,二单元外墙水泥砂浆完成100%,外墙抗裂砂浆完成100%,内墙水泥砂浆已完成100%,一单元外墙水泥砂浆完成100%,内墙水泥砂浆已完成100%,外架拆除已完成,吊蓝安装完成。二单元地坪浇筑完成100%,一单元层地坪浇筑完成100%。消防立管安装完成。磷石膏完成27-21层,二单元栏杆安装完成27-5层,一单元栏杆安装完成27-2层。室内天棚腻子完成70%,外墙漆完成85%,室内电梯安装完成。

二期工程进度

22号楼基础底板防水铺贴完成100%。

23号楼主体已封顶,砌体施工完成100%;屋面发泡浇筑完成,R角施工完成。

24号楼主体已封顶,砌体施工完成100%,操作架搭设完成,屋面发泡混凝土浇筑完成。

25号楼主体已封顶,砌体施工完成100%,操作架搭设完成,屋面发泡混凝土浇筑完成,构造柱浇筑完成,门窗框安装完成85%。

26号楼主体已封顶,砌体施工完成100%,窗框安装完成,强弱电箱安装完成,外墙抹灰完成、外墙抗裂完成,内墙石膏抹灰完成,保温抹灰完成,保温抗裂抹灰完成,排水管安装完成90%。

28号楼主体已封顶,砌体施工完成100%,屋面发泡混凝土防水施工完成,屋面防水施工完成,外墙弹浆完成,门窗框安装完成80%,外墙抹灰完成40%,内墙保温抹灰完成55%,石膏抹灰完成100%。

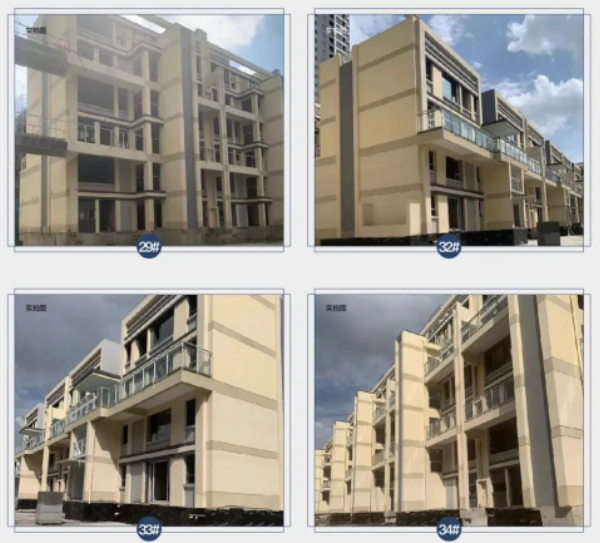

29号楼主体已封顶,砌体施工完成100%,窗框安装完成100%,外墙抹灰施工完成,石膏抹灰完成,外墙抗裂完成,内墙抹灰完成,栏杆安装完成90%,排水管道安装完成95%,外墙漆完成,屋面工程完成,外架拆除完成。

30号楼主体已封顶,砌体施工完成100%,窗框安装完成;内墙石膏抹灰完成,保温抹灰完成100%,外墙抹灰施工完成,外墙抗裂完成,栏杆安装完成90%,外墙腻子施工完成,外墙漆完成,排水管道安装完成98%,消防管道安装完成55%,屋面工程完成。

31号楼主体已封顶,砌体施工完成100%,窗框安装完成,内墙石膏抹灰完成,保温抹灰施工完成,外墙抹灰完成,屋面刚性层施工完成,室内地坪完成,栏杆安装完成100%,外墙漆完成,排水管道安装完成95%,外架拆除完成;地坪浇筑完成、公区地砖铺完成;一遍腻子完成20%。

33号楼主体已封顶,彻体施工完成100%,门窗框安装完成,栏杆安装完成100%,外墙抹灰已完成,内墙保温及石膏抹灰完成,屋面刚性层完成,室内地坪完成,外墙漆施工完成;消防管道安装完成,公区地砖铺贴完成,乳胶漆施工完成,成品保护完成。

34号楼主体已封顶,砌体施工完成,门窗框安装完成,栏杆安装完成100%,外墙抹灰已完成,内墙保温抹灰及石膏抹灰施工完成,屋面刚性层完成,室内地坪完成,公区地砖铺贴完成,防火门安装完成,外墙抗裂施工完成,外墙漆完成,排水管安装完成98%,消防管道安装完成,吊顶完成,二遍腻子完成95%。

35号楼主体已封顶,砌体施工完成,门窗框安装完成,栏杆安装完成100%,外墙抹灰已完成,内墙保温抹灰及石膏抹灰施工完成,屋面刚性层完成,室内地坪完成,外墙面漆施工完成,公区地砖铺贴完成,公区二遍腻子完成,防火门安装完成95%,吊顶完成100%,消防管道安装完成,水电管道安装完成,穿线完成100%。

关联楼盘

贵阳市·观山西·观清路·佳兆业樾伴山营销中心
[清镇市]
高层
400-9950-118
均价6500元/㎡
全国统一服务热线 400-9950-118 | 邮箱:admin@gyhouse365.com
Copyright 城楼网
公安联网备52011502001637
工信部黔ICP备2021008664号-1
技术支持:北京积木纵横网络科技有限公司
