9月2日,贵阳投控观山怡璟发布最新工程进度,具体如下:
1号楼吊篮安装14台,砌体至29层,抹灰至29层;窗框完成29层栏杆完成29层。抹灰至29层,保温至29层,抗裂至29层(26层正在施工)。公区装修地砖铺贴至27层,墙砖至25层,龙骨吊顶至18层。

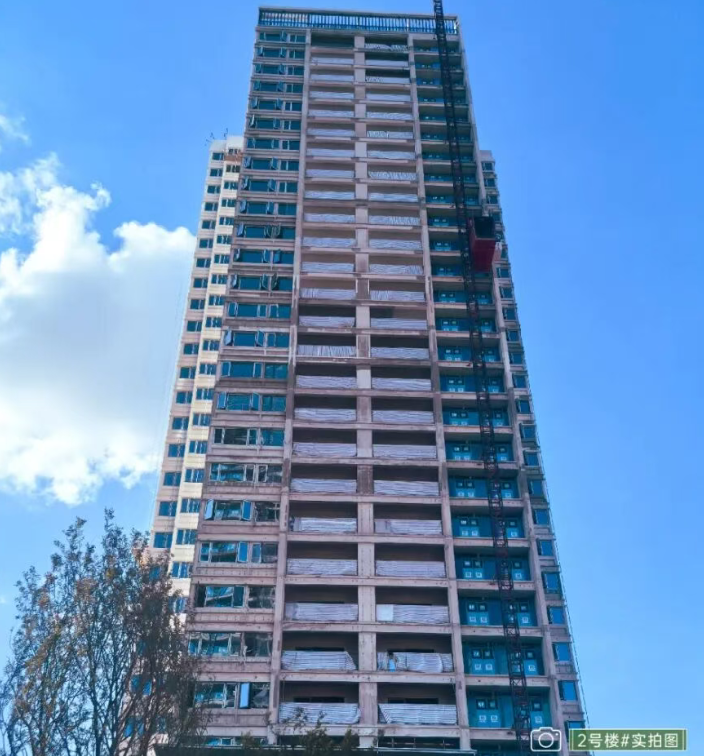

2号楼吊篮安装14台,砌体至29层,窗框完成29层,栏杆完成29层。公区抹灰完成至28层,户内抹灰至28层。抹灰至28层,保温至28层,抗裂至28层。公区装修地砖铺贴至15层,墙砖铺贴至10层,隔音墙26层完成。

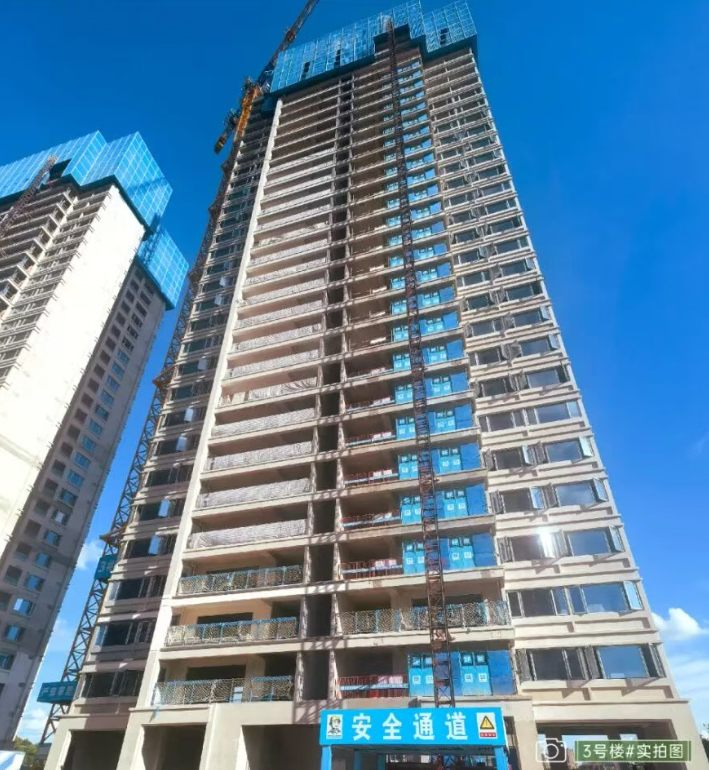

3号楼吊篮安装5台,屋面结构完成(剩余消防水池基础),砌体24、26层完成,窗框完成23层,栏杆完成26层,公区抹灰至24层,户内抹灰至24层。抹灰至20层,保温至20层,抗裂至20层。公区装修地砖铺贴完成24层,墙砖完成至22层,龙骨吊顶至15层。

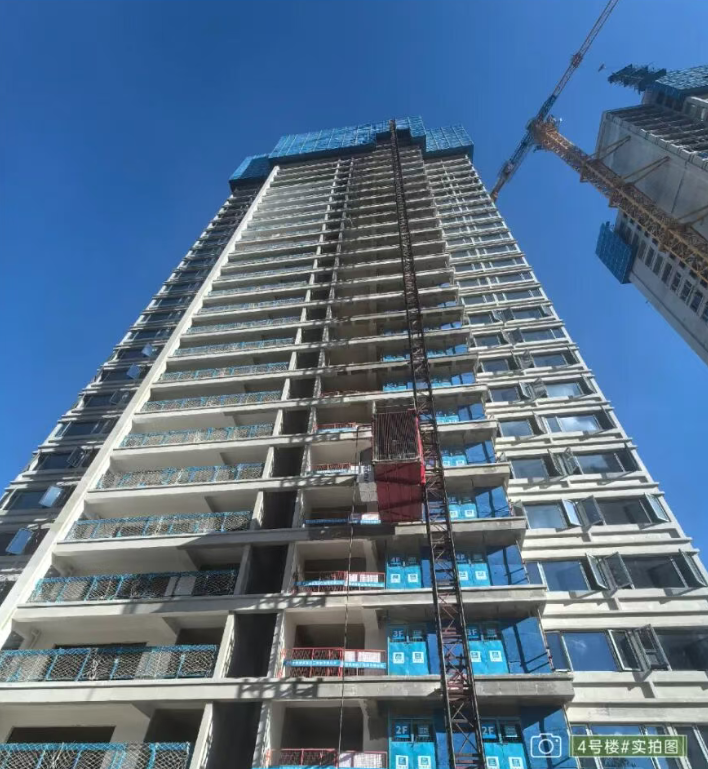

4号楼吊篮安装5台,屋面结构完成,砌体至24、26层。窗框完成23层,阳台栏杆安装至23层(大户型栏杆完成至24层),公区抹灰至26层,户内抹灰至20层。抹灰至20层,保温至20层,抗裂至20层。公区装修地砖铺贴完成21层,墙砖完成至20层,龙骨吊顶至15层。
